快马加鞭!长龙山抽水蓄能电站4号机组定子 顺利吊装

发布时间:2021年08月16日

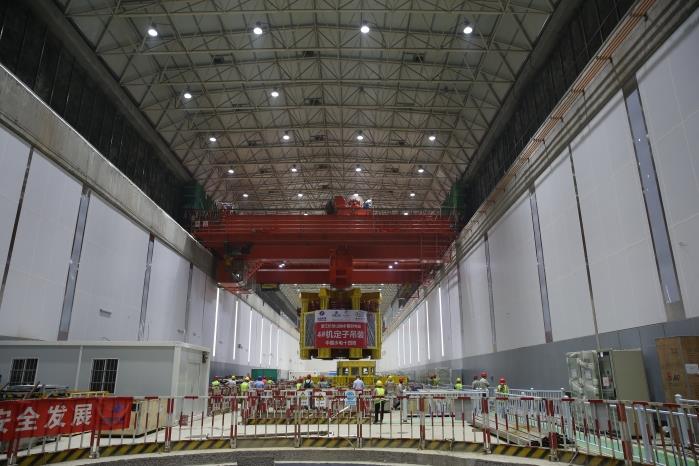

  2021年8月14日上午,随着一声哨响,在两台250吨桥机并车抬吊牵引下,整体起吊重量约415吨、最大外径约8.2米、整体起吊高度约10米的发电电动机定子被稳稳地吊起,经过水平移动,安全抵达4号机组机坑,随后平稳落下。至此,长龙山电站第4台发电电动机定子顺利吊装就位。

  2

  定子是发电电动机中“静止不动”的部分,是抽水蓄能机组的重要组成部分,也是发电电动机的核心部件之一。它由定子机座、铁芯和绕组等三大部分组成,主要作用是通过铁芯中的旋转磁场,与转子合作一起完成机械能与电能的可逆式转换。

  定子的组装质量直接关系到机组的长期、安全、稳定运行。在定子组装过程中,长龙山公司联合机组厂家、监理单位、施工单位等参建各方围绕打造“精品机组”目标,严格按照既定的施工方案科学组织,安装过程中定子所有电气试验均一次性顺利通过,各项验收指标均达到三峡集团精品机组标准。

  4

  4号机组定子顺利吊装,是长龙山抽水蓄能电站工程建设的重要里程碑事件,后续将根据施工进度开展转子吊装、水发联轴等工作,计划年内完成4号机组总装,为电站实现2022年7月6台机组全部投产发电奠定坚实基础。

  (文:于晓东 图:崔徐波)
