启动充水 长龙山电站2号输水系统迎“大考”

发布时间:2021年08月23日

  “2号水道系统具备充水条件,现在我宣布,2#水道可以择机充水”,8月22日17:00,长龙山公司总经理、长龙山电站2#输水系统充排水试验工作领导小组组长刘国平在2#输水系统充排水试验现场启动会正式下达充水命令。标志着长龙山抽水蓄能电站再次迎来重大节点,向年内实现3台机组投产发电迈出坚实步伐。

  2#输水系统充排水现场启动会现场

  2#输水系统充排水试验现场启动会现场

  输水系统充排水试验主要分为充水、排水及回充水三个阶段,是检验输水系统设计及施工质量必不可少的一项操作,是对水道系统安全运行的第一次检验,通过加载、卸载、检查、观测、发现问题和解决问题的过程,能够为电站正式运行提供安全可靠保证。

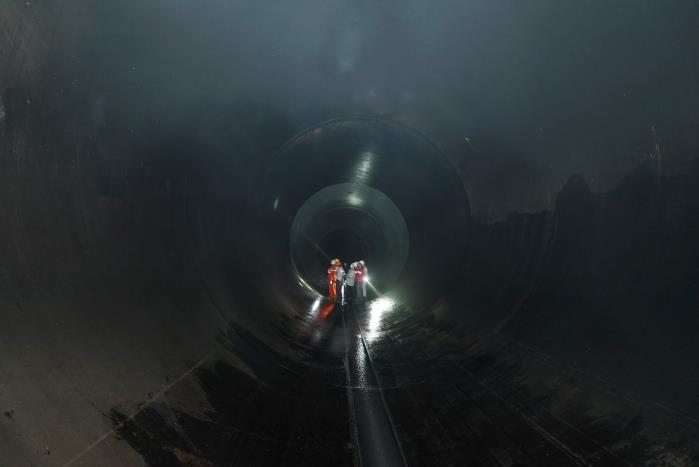

  2号引水中平洞充水前检查

  2号引水中平洞充水前检查

  8月上中旬,2#输水系统安全鉴定、质量监督顺利通过,明确2#输水系统已具备充排水试验条件。充水前,长龙山公司组织各参建单位召开2#输水系统充排水试验准备工作会,对充排水试验相关方案、预案及现场处置措施进行充分、细致讨论,进一步明确2#输水系统充排水试验工作领导小组分工及各方职责,成立现场指挥部、技术保障组、应急救援组,会后再次对流道进行全面清理和检查,对充水设备阀门、充水泵进行各项检查确认,并进行充排水试验事故现场处置方案演练,确保充排水试验顺利开展。

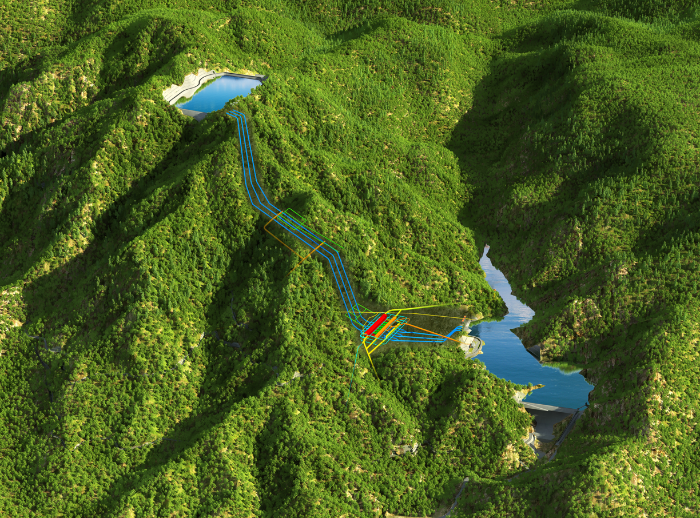

  长龙山电站效果图

长龙山电站效果图

  长龙山电站共有3条输水系统,采用三洞六机布置方式,2号输水系统对应3号、4号机组,它是否安全可靠直接影响年底前能否实现3台机组投产发电目标。此次充水试验预计历时25天,共分7级,从尾水系统经引水系统充至上水库,后期将择机进行排水试验及回充水,充排水试验结束后将适时开展3号机组有水调试工作,向年度目标发起最后冲刺。

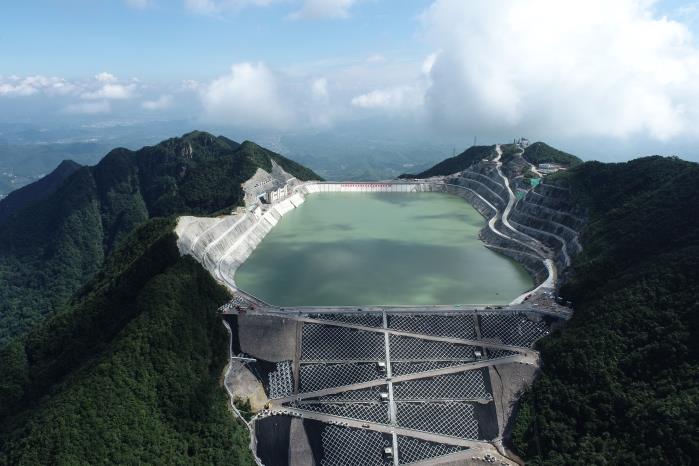

  长龙山电站上水库

  长龙山电站上水库

  长龙山抽水蓄能电站位于浙江省安吉县,电站总装机容量210万千瓦,建成后主要承担华东电网调峰、填谷、调频、调相及紧急事故备用等任务,能够显著提升华东电网的调节能力,促进具有波动性、间歇性特点的新能源灵活、友好并网,助力以新能源为主体的新型电力系统构建和“双碳”目标早日实现。

  自今年6月25日首台机组发电以来,长龙山电站平稳运行持续为长三角贡献绿色电量超过1.3亿度,助推区域高质量发展。目前,电站2号机组有水调试正在有序进行,3号机组总装即将完成,预计今年年底前实现3台机组投产发电,2022年7月实现全部机组投产发电。

  (文/崔徐波 李根    图/崔徐波)
