经国家能源局的总协调,在水电水利规划设计总院的技术支持和四川、云南两省能源局的大力支持下,白鹤滩水电站1号、5号导流洞下闸封堵顺利通过验收专家组检查和技术预验收。参建单位克难攻坚齐心协力,全面应对疫情防控影响,3月5日,白鹤滩水电站5号导流洞封堵上游段首仓顺利开浇,标志着白鹤滩水电站建设迈出了重要的一步。

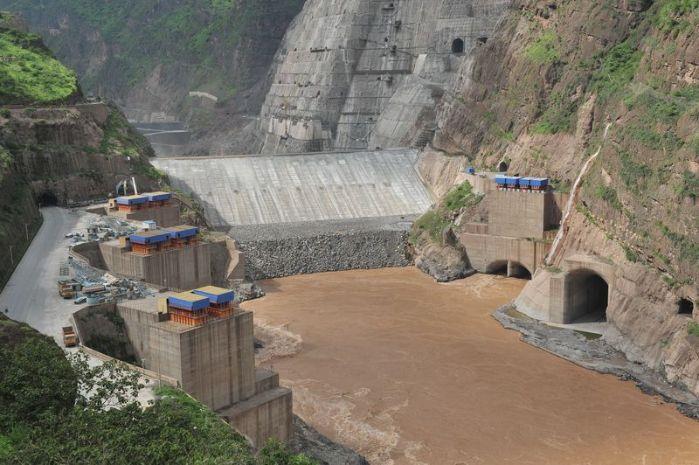

白鹤滩水电站枢纽工程共布置5条导流洞,断面为17.50m×22.00m(宽×高)城门洞形。按核准的施工导流方案,分阶段实施下闸封堵。第一阶段实施1号、5号导流洞下闸封堵,由剩余3个导流洞和大坝6个导流底孔过流度汛;2020年11月下闸封堵2~4号导流洞,2021年5月底汛前全部封堵完成,由大坝6个导流底孔过流;2021年5月大坝1~6号导流底孔下闸,水库开始初期蓄水。本次封堵为导流程序的第一阶段。
5号导流洞封堵首仓仓面长度45m,宽度17.5m,浇筑层高3.97m,分8个坯层浇筑,采用自卸车直接入仓,混凝土浇筑方量约为3350m3。本仓经过参建各方的深入研究,针对仓面快速施工、冷却水管防破损、混凝土温控及封堵体防渗漏等一系列关键难题制定了应对措施。
5号导流洞封堵分两段六层施工,共计12仓混凝土浇筑,混凝土工程量约为26670m³,5月底必须完成封堵施工,总工期仅有3个月,时间紧,任务重。为此,大坝项目部制定了日碰头会制度,实行“挂牌作战、按天管控”,紧抓关键路线,严控工序质量,可确保在汛期前优质高效安全完成导流洞封堵,助力实现白鹤滩工程安全准点蓄水发电目标。
