葛洲坝500kV 开关站改造项目取得阶段性成果

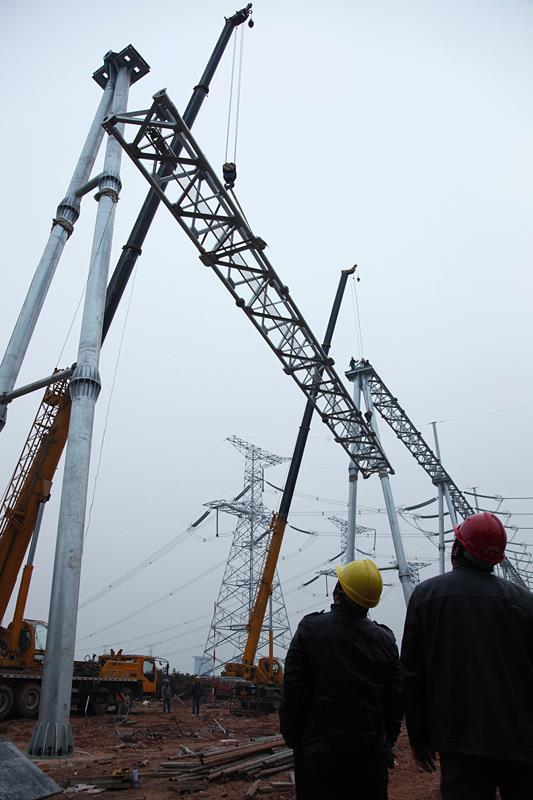

正在吊装的葛洲坝500千伏开关站改造项目中的最后一跨门构 (张伟国 摄)
本网讯(张伟国 报道)12月20日下午,随着两台起重机的缓缓提升,重达十吨的横梁构架被稳稳的安放在距地高度26米的支架上,至此,由长江电力检修厂负责组织实施的,葛洲坝500千伏开关站改造项目门构安装施工告一段落。
葛洲坝500千伏开关站于1986年投入运行,至今已运行25年。由于多年长期高负荷运行,开关站的设备均不同程度地发生老化和锈蚀,整体运行性能不断下降,给葛洲坝电站安全发供电造成了严重威胁。为了提高开关站的整体运行性能及运行可靠性,减少维护工作量,满足电站和电网的安全稳定运行要求,将对葛洲坝500kV开关站进行整体改造。此次改造是将原敞开式开关站改成户内GIS开关站。为确保施工期间原开关站的正常连续运行,施工采取分期过渡方式进行。
工程自2011年7月28日正式开工。按照工期计划安排,今年年底完成门构安装和改接线工作,2012年3月31日完成GIS室厂房土建并开始装修。全部工程计划2012年5月31日完工。
 |

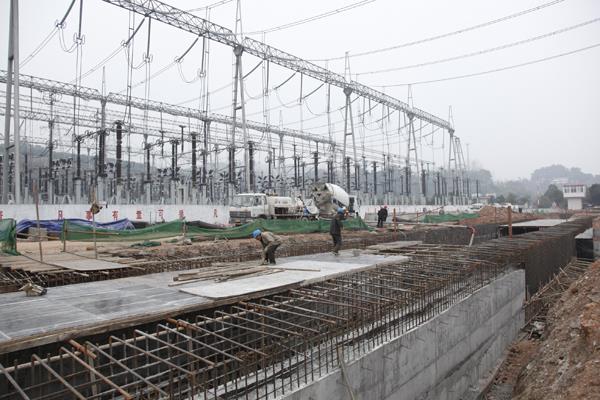

GIS室土建施工正现场 (张伟国 摄) |
 |

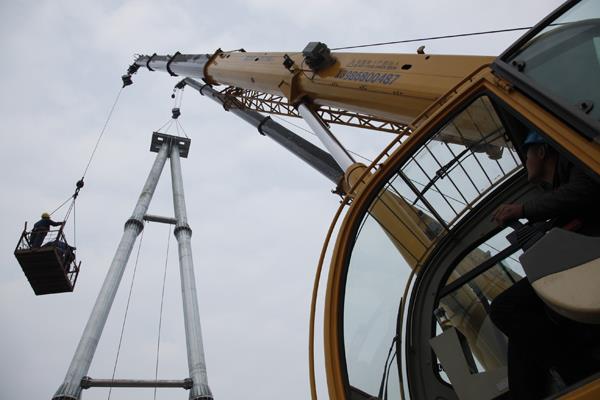

门构支架安装作业 (张伟国 摄) |
发布日期:2011年12月21日
