乌干达伊辛巴水电站项目顺利完成一期截流
本网讯 12月6日,乌干达伊辛巴水电站项目于傍晚17点58分圆满完成一期截流,顺利实现登陆KOOVA岛。

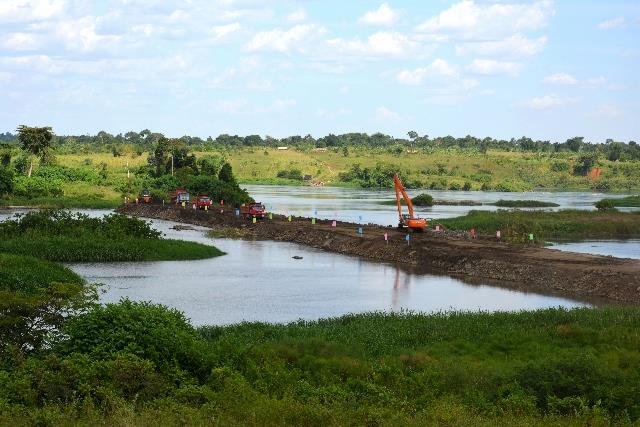

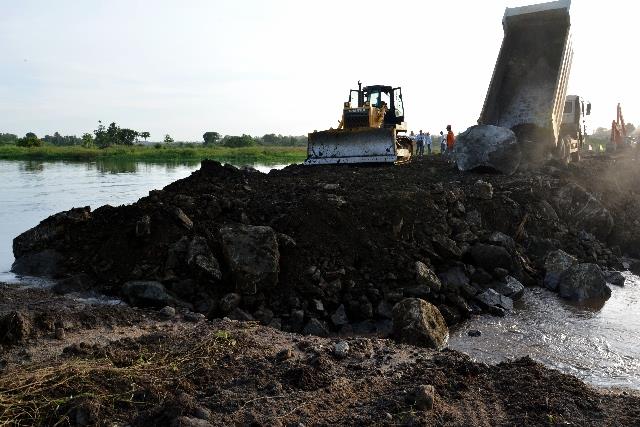

伴随清晨第一缕阳光,14台满载石渣的自卸车向一期上游围堰龙口区挺进,现场指挥人员一声令下,按照既定方案,一车车石渣料倒入湍急的尼罗河中,项目部向一期截流发起了最后总攻。最终,历经12个小时的艰苦奋战,在咨询工程师的见证下,项目一期截流顺利完成。
一期截流采用20年一遇洪水标准设计,设计洪水流量为2200m3/s,上游围堰全长340米,下游围堰全长223米。上、下游围堰左堤头与河床左岸相接,右堤头与KOOVA岛相接,形成封闭的区域,进行左岸堆石坝、发电厂房、溢洪道和混凝土重力坝施工,施工期间利用KOOVA岛右侧河道过流。【乌干达伊辛巴水电站项目部 李洪旭供稿】
发布日期:2014年12月15日
